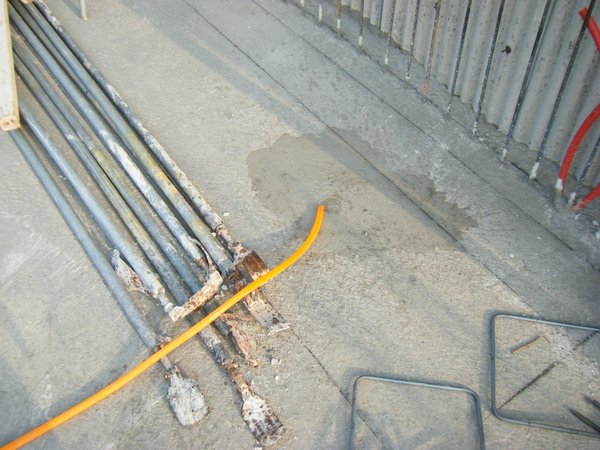

檢查窗框有無灌漿不完整。


Ecoarch 發表在 痞客邦 留言(48) 人氣()

結構體灌漿部分都完成了,只剩下屋突的養護。


Ecoarch 發表在 痞客邦 留言(0) 人氣()

今天要進行的是屋突頂板及女兒牆灌漿作業。

早上的養護。

Ecoarch 發表在 痞客邦 留言(5) 人氣()

早上的養護。


Ecoarch 發表在 痞客邦 留言(6) 人氣()

早上的養護。


Ecoarch 發表在 痞客邦 留言(0) 人氣()

早上的養護。


Ecoarch 發表在 痞客邦 留言(1) 人氣()

由於年關將近,幾乎所有工地都在趕工,原本昨天外模組立完成後,今天應該緊接著進行屋突牆壁及女兒牆的鋼筋綁匝,但是呢,鋼筋工班生意做很大,今天實在調不出人手,拜託我們讓他慢一天再來;對我們來說,反正過年前完成最後一層屋突灌漿即可,時間上尚稱充裕,就不擋人財路啦,讓鋼筋老闆外面發財去,我們剛好趁今天好好的澆水養護一天,進行四樓頂板灌漿後第三天的養護。

樓板的養護。

Ecoarch 發表在 痞客邦 留言(0) 人氣()

早上的養護。


Ecoarch 發表在 痞客邦 留言(0) 人氣()

早上的養護


Ecoarch 發表在 痞客邦 留言(0) 人氣()

今天要進行四樓頂板灌漿工程,雖然結構體工程接近尾聲,該做的還是不能馬虎,灌漿前最重要的就是將模板清洗乾淨並且徹底潤濕。


Ecoarch 發表在 痞客邦 留言(2) 人氣()

今天要進行的是四樓頂板鋼筋綁紮+水電配置

樑筋的綁紮。

Ecoarch 發表在 痞客邦 留言(0) 人氣()

今天要進行的工作是組立四樓頂板及樑的模板。

組立樑的模板。

Ecoarch 發表在 痞客邦 留言(0) 人氣()

這兩天進行模板封內模。


Ecoarch 發表在 痞客邦 留言(0) 人氣()

外模組立完成後,今日進行牆壁鋼筋綁匝。

牆壁配筋為3號鋼筋雙層雙向,直向每隔15公分一支,橫向每隔20公分一支;外層鋼筋:

Ecoarch 發表在 痞客邦 留言(0) 人氣()

今天早上的養護:

100126-三樓養護6及四樓外模組立01

Ecoarch 發表在 痞客邦 留言(0) 人氣()

灌漿後第四、五天養護的照片:

100124-25三樓養護4.5及四樓搭架01

Ecoarch 發表在 痞客邦 留言(0) 人氣()

灌漿後第三天養護;,一大早工人未上工前就來澆水養護,才不會影響到工人施工。

100123三樓養護3+四樓柱筋綁匝01

Ecoarch 發表在 痞客邦 留言(1) 人氣()

1/22,今天的進度是拆除三樓牆壁及柱的側模;當然,早上先進行灌漿第2天的養護:

100122三樓養護2及拆除側模01

Ecoarch 發表在 痞客邦 留言(2) 人氣()

1/21,灌漿後第一天,進行養護及四樓放樣的工作。這是灌漿完成後的照片:

100121三樓養護1及四樓放樣01

Ecoarch 發表在 痞客邦 留言(0) 人氣()

最近由於電腦中毒送修的關係,讓部落格PO文進度嚴重落後,所幸相機不會中毒(哈哈),所以施工過程還是有紀錄下來,這兩天我會盡快補齊進度,然後還有一個新的案子想跟大家分享。

1/19,進行三樓模板的收尾工作,主要是加強單面模的斜支撐:

Ecoarch 發表在 痞客邦 留言(0) 人氣()
